一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)
1.设备开箱检查时,不需要参加的单位是()。
A.建设单位
B.施工单位
C.监理单位
D.设计单位
【答案】D
【解析】机械设备开箱时,应由建设单位、监理单位、施工单位共同参加,按下列项目进行检查和记录。
【考点来源】机械设备安装的一般要求
2.6kV 电气设备高压试验,无防护栏时,操作人员与高电压回路间最小安全距离是()。
A.0.5m
B.0.6m
C.0.7m
D.0.8m
【答案】C
【解析】电压等级 6~10kV,不设防护栏时,最小安全距离为0.7m。
【考点来源】电气设备的施工技术要求

3.按设计压力分类,压力参数为 8MPa 的工业管道是()。
A.低压管道
B.中压管道
C.高压管道
D.超高压管道
【答案】B
【解析】
【考点来源】工业管道的分类
4.关于钢制焊接常压容器制造、检验、试验的说法,正确的是()。
A.液压试验必须采用洁净水
B.气压试验必须采用干燥洁净的空气
C.不可用煤油渗漏试验代替充水试验
D.可以在制造厂生产,也可以在现场制作
【答案】D
【解析】试验液体一般采用水,需要时也可采用不会导致危险的其他液体。试验气体一般采用干燥、洁净的空气,需要时也可采用氮气或其他惰性气体。在图样允许的情况下或经设计单位同意,可以用煤油渗漏试验代替盛水试验。
【考点来源】钢制焊接常压容器
5.自动化仪表综合控制系统的功能试验项目,不包括()。
A.配电柜试验
B.通信网络试验
C.控制器试验
D.工程师站试验
【答案】A
【解析】综合控制系统在回路试验和系统试验前应在控制室内对系统本身进行试验。试验项目应包括组成系统的各操作站、工程师站、控制器、个人计算机和管理计算机、总线和通信网络等设备的硬件和软件的有关功能试验。
【考点来源】自动化仪表取源部件的安装要求
6.火灾自动报警及联动控制系统的施工程序中,线缆敷设的紧后工序是()。
A.绝缘电阻测试
B.校线接线
C.预警设备安装
D.单机调试
【答案】A
【解析】火灾自动报警及联动控制系统施工程序:施工准备→导管、线槽敷设→线、缆敷设→绝缘电阻测试→设备安装→校线接线→单机调试→系统调试→系统检测、验收。
【考点来源】消防工程施工程序
7.电梯自检试运行结束,负责进行校验和调试的单位是()。
A.制造单位
B.安装单位
C.建设单位
D.检验单位
【答案】A
【解析】电梯自检试运行结束后,安装单位整理并向制造单位提供自检记录,由制造单位负责进行校验和调试。
【考点来源】电梯工程安装实施的要求
8.下列机电项目中,必须进行招标的是()。
A.涉及抢险救灾的项目
B.使用世界银行援助资金的项目
C.采用不可替代的专利技术的项目
D.使用扶贫资金实行以工代赈的项目
【答案】B
【解析】“涉及抢险救灾的项目”、“采用不可替代的专利技术的项目”、“使用扶贫资金实行以工代赈的项目”属于可不进行招标范畴。
【考点来源】机电工程项目强制招标的范围
9.属于按索赔处理方法和处理时间不同划分的是()。
A.延期索赔
B.单项索赔
C.*****
D.*****
【答案】B
【解析】按索赔处理方法和处理时间不同分:单项索赔和总索赔。
【考点来源】机电工程项目索赔
10.设备单机试运行应具备的条件中,包括()。
A.工程质量已验收合格B.有关分项工程验收合格C.工程中间交接已完成 D.整体工艺系统试验合格【答案】B
【解析】单机试运行前应具备的条件:(1)有关分项工程验收合格;(2)施工过程资料
齐全;(3)资源条件已满足;(4)技术措施已到位;(5)准备工作已完成。
【考点来源】机电工程项目试运行前应具备的条件
11.工程回访中,对超过保修期的施工质量缺陷,正确的处理方式是()。
A.迅速处理
B.协商处理
C.拒绝处理
D.伺机处理
【答案】B
【解析】超过保修期后,施工单位就没有保修责任了,如需施工单位进行维修,需双方协
商处理。
【考点来源】保修的责任范围
12.关于电站汽包锅炉水压试验的说法,正确的是()。
A.水压试验用水的氯离子含量应大于0.2mg/L
B.锅炉水压试验压力应为过热器出口设计压力的1.5倍
C.一次汽系统水压试验压力应为汽包设计压力的1.25倍
D.再热器水压试验压力应为再热器出口设计压力的1.25倍
【答案】C
【解析】锅炉受热面系统应整体水压试验合格。汽包锅炉一次汽试验压力为汽包设计压力的 1. 2 5 倍,直流锅炉水压试验压力为过热器出口设计压力的 1. 25 倍,且不小于省煤器进口设计压力的 1. 1 倍;再热器试验压力为再热器进口设计压力的 1. 5 倍。试验水质应使
用除盐水,p H 值在 10.5 以上,氯离子含量小于0 .2mg/ L。
【考点来源】锅炉系统主要设备的安装技术要求
13.下列费用中,属于施工组织措施费的是()。
A.机械进出场费
B.总包服务费
C.脚手架工程费
D.二次搬运费
【答案】D
【解析】施工组织措施项目费,包括安全文明施工费(如:环境保护费、文明施工资、安全施工费、临时设施费)、提前竣工增加费、二次搬运费、冬雨期施工增加费、行车(行人)干扰增加费、特殊地区施工增加费。
【考点来源】机电工程费用项目组成
14.项目部对分包队伍协调管理的内容中,属于对劳务分包协调管理的重点()。
A.作业面的调整
B.临时设施的布置
C.竣工结算编制
D.材料款使用调拨
【答案】A
【解析】劳务分包单位,协调管理的重点:作业计划的安排、作业面的调整、施工物资的
供给、质量管理
制度和安全管理制度的执行、劳务费用的支付、分项工程的验收及其资料的形成和生活设施的安排。
“临时设施的布置、竣工结算编制、材料款使用调拨”属于工程分包单位协调管理的重点。
【考点来源】项目部对分包队伍协调管理的内容
15.通风给水排水调试检测时,中水监控系统的最低检测比例是()。
A.10%
B.20%
C.50%
D.100%
【答案】D
【解析】给水和中水监控系统应全部检测;排水监控系统应抽检 50%,且不得少于 5 套,总数少于 5 套时应全部检测。
【考点来源】建筑智能化系统设备调试检测
16.关于绝热层伸缩缝及膨胀间隙留设的说法,正确的是()。
A.多层保冷层的施工,各层伸缩缝可不错开
B.高温设备及管道保温层的伸缩缝外,不再进行保温
C.伸缩缝留设的宽度,设备宜为25mm,管道宜为30mm
D.立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝
【答案】D
【解析】多层绝热层伸缩缝的留设中、低温保温层的各层伸缩缝,可不错开;保冷层及高温保温层的各层伸缩缝,必须错开,错开距离应大于 100mm;高温设备及管道保温层的伸缩缝外,应再进行保温;伸缩缝留设的宽度,设备宜为 25mm ,管道宜为 20mm 。
【考点来源】绝热层施工技术要求
17.检查额定电压为 380V 电动机的绝缘电阻时,最低检测比例是()。
A.10%
B.20%
C.50%
D.100%
【答案】C
【解析】额定电压 500V 及以下的电动机用 500V 兆欧表测量电动机绝缘电阻,绝缘电阻不应小于0.5MΩ;检查数量为抽查 50%,不得少于 1 台。
【考点来源】电气动力设备安装技术要求
18.关于洁净空调系统安装的说法,正确的是()。
A.风管法兰垫料表面上应刷防腐涂料
B.高效过滤器的内外层包装不得带入洁净室
C.洁净度等级N4级的空调系统按中压系统风管要求制作
D.高效过滤器安装前洁净室的内装修工程必须全部完成
【答案】D
【解析】风管连接处必须严密,法兰垫料应采用不产尘和不易老化的弹性材料,严禁在
垫料表面刷涂料;
高效过滤器应在安装现场拆开包装,其外层包装不得带入洁净室,但其最内层包装必须在
洁净室内方能拆开;
洁净度等级N1级至附级的按高压系统的风管制作要求,洁净度等级N6级至N9级,且工
作压力小于等于 1500Pa 的,按中压系统的风管制作要求。
【考点来源】洁净空调工程施工技术要求
19.下列中水系统中,需要进行专项验收的是()。
A.除盐水系统
B.循环水系统
C.锅炉给水系统
D.消防水系统
【答案】D
【解析】专项验收是根据建设项目(工程)竣工验收管理办法,建设工程竣工后,相应的建设行政职能部门要分项对工程竣工进行专项验收,主要包括规划、消防、环保、绿化、市容、交通、水务、人防、卫生防疫、交警、防雷等专项验收。
【考点来源】工程交付竣工验收的范围与分类
20.关于低温热水辐射供暖系统盘管埋地敷设,说法正确的是()。
A.**
B.不应设置接头
C.**
D.采用卡压连接
【答案】B
【解析】低温热水辐射供暖系统埋地敷设的盘管不应有接头。
【考点来源】建筑管道施工技术要点
二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.下列气体中,可用作气体绝缘材料的有()。
A.二氧化碳
B.空气
C.二氧化硫
D.氮气
E.六氟化硫
【答案】BCDE
【解析】气体绝缘材料:有空气、氮气、二氧化硫和六氟化硫(SF6)等。
【考点来源】绝缘材料
22.火力发电设备包括()。
A.集热塔
B.工业自动化仪表
C.水处理设备
D.承压蒸汽锅炉机组
E.汽轮发电机
【答案】BCDE
【解析】火力发电战备包括承压蒸汽锅炉机组、汽轮发电机组、工业自动化仪表、管道及系统、水处理及制氢设备和系统。
“集热塔”属于风力发电设备。
【考点来源】专用设备的分类
23.管道工程测量的主要内容,包括()。
A.管道中点测量
B.中线测量
C.纵横断面测量
D.施工测量
E.标高基准点测量
【答案】BCD
【解析】管道工程测量的主要内容包括中线测量,纵、横断面测量及施工测量。
【考点来源】机电工程中常见的工程测量
24.下列设备中,属于轻小型起重设备的有()。
A.液压千斤顶
B.起重滑车组
C.电动卷扬机
D.桅杆起重机
E.手拉葫芦
【答案】ABCE
【解析】轻小型起重设备可分为千斤顶、滑车、起重葫芦、卷扬机四大类。
【考点来源】起重机械与吊具的分类
25.焊接内部质量缺陷包括()。
A.气孔
B.焊瘤
C.裂纹
D.未熔合
E.弧坑
【答案】ACD
【解析】按缺陷出现位笠不同可分为:表面缺陷(如焊缝尺寸不符合要求,咬边、表面气孔、表面夹渣、表面裂纹、焊瘤、弧坑等);内部缺陷(如气孔、夹渣、裂纹、未熔合、偏 析、显微组织不符合要求等)。
【考点来源】焊接接头缺陷
26.临时用电工程检查、验收的内容包括()。
A.变压器
B.电缆线路
C.电工资格
D.接地与防雷
E.电气防护
【答案】ABDE
【解析】临时用电工程检查内容包括:架空线路、电缆线路、室内配线、照明装置、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器、电气设备安装、电气设备调试、接地与防雷、电气防护等。
【考点来源】用电安全规定
27.关于工业安装工程质量验收的说法,正确的是()。
A.经返工或返修的检验项目应重新组织验收
B.主控项目的施工质量应符合相应专业验收标准规定
C.经返修或加固处理后的分部分项工程,按相应施工质量验收标准验收
D.经检验达不到设计要求,但经原设计单位认可的项目可以验收
E.对难以返工又难以确定质量的部位以有资质检测单位检测结论为验收依据
【答案】ABD
【解析】主控项目的施工质量应符合相应专业施工质盘验收标准的规定。当检验项目(检验批)的质量不符合相应专业质量验收标准的规定时,应按下列规定进行处理:
(1)经返工或返修的检验项目(检验批),应重新进行验收。
(2)经有资质的检测机构检测鉴定能够达到设计要求的检验项目(检验批),应予以验
收。
(3)经有资质的检测机构检测鉴定达不到设计要求,但经原设计单位核算认可能够满足安全和使用功能的检验项目(检验批),可予以验收。
(4)经返修或加固处理的分项、分部(子分部)工程,虽然改变了几何尺寸但仍能满足安全和使用要求,可按技术处理方案和协商文件的要求予以验收。
【考点来源】施工质量的验收
28.建筑安装单位工程验收时,需复查分部分项工程的检验资料,这些分部工程涉及()。
A.环境保护B.安全
C.设备安装
D.节能
E.使用功能
【答案】ABDE
【解析】分部(子分部)工程质量验收合格规定:(1)分部(子分部)工程所含分项工程的质量均应验收合格。(2)质量控制资料应完整。(3)设备安装工程有关安全、节能、环境保护和主要使用功能的抽样检测结果应符合相
应规定。
(4)观感质量验收应符合要求。
【考点来源】分部(子分部)工程质量验收合格的规定
29.特种设备安装,改造单位应当具备的资源条件中,包括()。
A.作业人员
B.内审报告
C.技术资料
D.检测仪器
E.法规标准
【答案】ACDE
【解析】特种设备制造、安装、改造、修理单位应当具备的条件
1.具有法定资质。
2.具有与许可范围相适应的资源条件,并满足生产需要。按照《特种设备生产和充装单位许可规则》 TSG 07-2019 ,其具体资源条件要求有:
(1)人员,包括管理人员、技术人员、检测人员、作业人员等。(2)工作场所,包括场地、厂房、办公场所、仓库等。(3)设备设施,包括生产(充装设备)、工艺装备、检测仪器、试验装置等。(4)技术资料,包括设计文制、工艺文件、施工方案、检测规程等。(5)法规标准,包括法律、法规、规章、安全技术规范及相关标准。
【考点来源】特种设备的生产要求
30.自制检具用作检验手段,在使用前参与检验确认的人员有()。
A.施工员
B.检具使用人员
C.计量管理人员
D专业技术人员
E.现场质量员
【答案】DE
【解析】施工过程巾使用的专用或自制检具(如模具、样板等)用作检验手段时,使用前由现场质量检查员和专业技术人员按有关要求加以检验,并做好检验记录,记录交工程项目部计量管理员保存,随竣工资料归档。
三、实务操作和案例分析题(共4题,每题20分)
案例一
背景资料:
某安装公司承接一商务楼通风与空调安装工程,项目施工过程中,由于厂家供货不及时,空调设备安装超出计划6天,该项工作的自由时差和总时差分别为3天和8天,项目部通过采用CFD模拟技术缩减了3天空调系统调试时间,压缩了总工期。
项目部编制了质量预控方案表,对可能出现的质量问题采取了质量预控措施,例如针对风管矩形内弧形弯头设置了导流片。同时通过加强与装饰装修、给水排水、建筑电气及建筑智能化等专业之间的协调配合,有效保证了项目质量目标的实现。

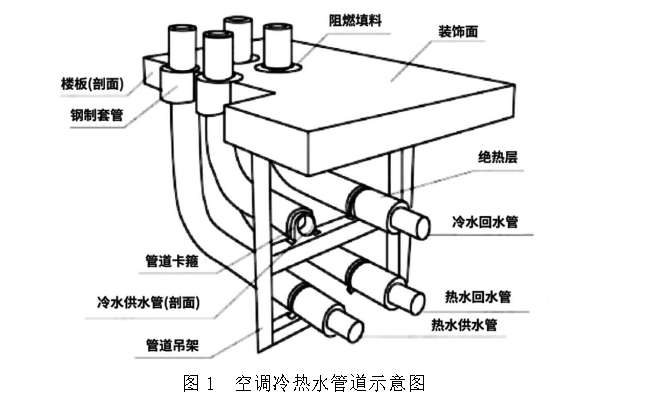

在施工过程中,监理工程师巡视发现空调冷热水管道安装中存在质量问题(见图 1)要求限期整改,其中管道支架的位置和数量满足规范要求。
【问题】
1.空调设备安装的进度偏差对后续工作和总工期是否有影响?说明理由,空调系统调试采用了哪种施工进度控制的主要措施?
2.通风空调专业与建筑智能化专业之间的配合包含哪些内容?
3.风管矩形内弧形弯头内设置导流片的作用是什么?
4.图 1 中空调冷热水管道安装存在的质量问题有哪些?应如何整改?
参考解析
1.①对后续工作有影响,理由:空调设备安装超出计划 6 天,大于该项工作的自由时差 3天,故对后续工作有影响。
对总工期没有影响,理由:空调设备安装超出计划 6 天,小于该项工作的总时差 8 天,故对总工期没有影响。
【考点来源】施工进度的监测分析
②采用了技术措施进行了施工进度控制。
【考点来源】施工进度控制的主要措施
2.(1)空调风管、水管、给水排水专业、电气专业及建筑智能等机电专业之间的管道、桥架、电缆等是否产生干涉。
(2)各系统设备接线的具体位置是否与电气动力配线出线位置一致。
(3)各机电专业为楼字自控系统提供相关参数。其他机电设备订货前积极与建筑智能系统承包商协调,确认各个信号点及控制点接口条件.保证各接口点与系统的信号兼容,保障楼 宇系统方案的实现。
(4)协助楼宇自控系统安装单位的电动阀门、风阀驱动器和传感器的安装。
【考点来源】机电工程协调施工的质量控制
3.风管矩形内弧形弯头内设置导流片的作用:减少风管局部阻力和噪声。
【考点来源】风管系统制作安装的施工技术要求
4.问题一:管道穿楼板的钢制套管顶部与装饰面齐平。整改:管道穿楼板的钢制套管顶部应高出装饰面 20~50mm,且不得将套管作为管道支撑。
问题二:管道穿楼板采用阻燃材料封堵。整改:应采用不燃材料封堵。
问题三:热水管在冷水管的下方。整改:热水管应设置在冷水管的上方。
【考点来源】空调水系统的施工技术要求
案例二
背景资料:
某机电安装公司承接一办公楼机电安装项目,工程内容包括:建筑给排水、建筑电气、通风与空调、建筑智能化工程等。
安装公司依据施工组织设计、施工方案编制施工技术交底文件,并按层次、分阶段进行了交底。
项目质检员对已完成的照明工程进行检查:配电箱安装牢固,箱内回路名称标注清晰。在照明配电回路调试中,质检员发现部分回路负荷分配不合理(见图 2-1),要求施工人员整改。灯具安装过程中,专业监理工程师检查发现(见图 2-2)灯具底座及导管吊架安装不符合施工规范,要求整改。
项目竣工验收前,监理工程师对机电安装工程的观感质量进行了验收,对于观感质量差的分部工程要求施工对进行返修处理。
【问题】
1.施工技术交底的层次,阶段及交底形式应根据工程的哪些特点来确定?应在何时完成施
工技术交底?

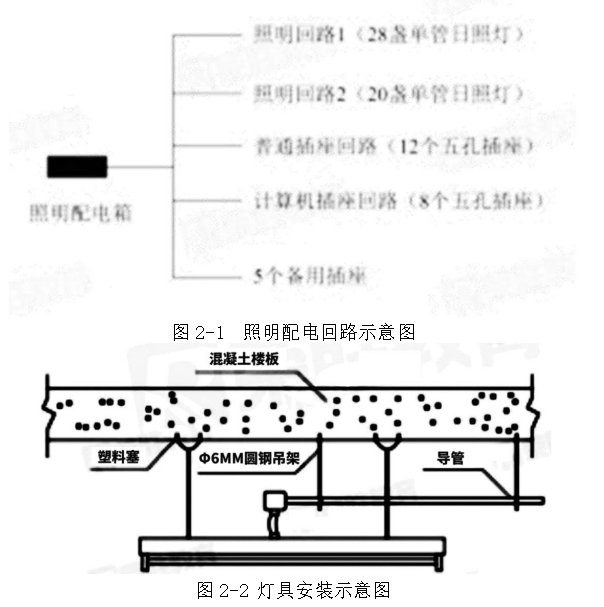

2.图 2-1 中照明配电箱共有几个回答负荷分配不合理?单一分支回路灯具、插座数量有何
要求?
3.图 2-2 中灯具底座安装和导管吊架安装存在哪些错误?应如何整改?
4.分部工程观感质量的验收方式有哪些?评判观感质量的依据是什么?
参考解析
1. 技术交底的层次、阶段及形式应根据工程的规模和施工的复杂、难易程度及施工人员的素质来确定。
技术交底必须在施工前完成。
【考点来源】施工技术交底的责任和要求
2.照明配电箱有 3 个回路不合理。
照明配电箱内每一单相分支回路的电流不宜超过 16A,灯具数盘不宜超过 25 个。插座为单独回路时,数量不宜超过 10个。用于计算机电源插座数量不宜超过 5 个。
【考点来源】电气照明施工技术要求
3.错误一:灯具安装采用塑料塞固定。
整改:灯具在混凝土结构上严禁使用木模、尼龙塞或塑料塞固定。应采用预埋吊钩、膨胀螺栓等安装固定,安装应牢固可靠。
错误二:金属导管采用φ6mm 圆钢吊架;
整改:导管吊架安装应牢固,圆钢吊架直径不得小于 8mm,并应设置防晃支架。
【考点来源】电气照明施工技术要求;供电干线及室内配电线路施工技术要求
4. 观感质量验收方式:观察、触摸或简单量测。
评判依据:由个人的主观印象判断,检查结果并不给出“合格"或"不合格"的结论,而是综合给出质量评价。
【考点来源】分部(子分部)工程质量验收合格的规定
案例三
背景资科:
某安装公司承接了一项生活垃圾焚烧发电项目,工作内容包括 2500t/d 台垃焚烧炉,1 台 25MW 的汽轮机发电机组及配套工程等。焚烧支座重量 32 吨汽包中心标高 42.5m,计划用 250吨附带式起重机采用单主吊直接提升法完成汽包吊装就位。
项目部按施工进度计划安排 250t 履带起重机进场后,在现场组装时被监理工程师叫停。
经查项目部编制的《250t履带起重机安拆专项方案》已经安装公司内部和监理工程师审批通
过。
离心送风机安装完成后,在电机单独试运首次启动时发现电机转向错误,停机处理后重新启动电机,运行 20min 后电机轴承温升异常,停机检查发现电机轴承润滑脂乳化,处理后再次启动电机,电机运行平稳。
厂区循环水管道设计为钢板卷管,项目质检员对完成的部分卷管进行质量检查,检查情况为:筒节纵向焊缝间距为 160mm,卷管组对时相邻筒节两纵缝间距为 160mm,管外壁加固环的对接焊缝与卷管纵向焊缝间距为 70mm,加固环距卷管的环向焊缝间距为 60mm。施工班组对检查出的问题及时进行更改。
【问题】
1.监理工程师叫停履带起重机组长的做法是否正确?说明原因
2.锅炉汽包安装的工序过程汇有哪些?
3.说明电机转向错误和轴承润滑脂乳化的处理方法。电机试运时对电机轴承的温度、振动的要求是什么?
4.指出卷管制作的不合格之处。说明理由。
参考解析
1.正确。
原因:现场组装 250t 履带起重机属于超过一定规模的危险性较大的分部分项工程,除编制专项施工方案经安装公司和监理工程师审批,施工单位还应组织专家论证对专项施工方案进行论证。
【考点来源】吊装方案
2.汽包安装施工程序:汽包的划线→汽包支座的安装(汽包吊环的安装)→汽包的吊装→汽包的找正。
【考点来源】锅炉系统主要设备的安装技术要求
3.电动机转向错误处理方法:在电源侧或电动机接线盒侧任意对调两根电源线。
轴承润滑脂乳化处理方法:更换合适的润滑油。
试运转中,在轴承表面测得的混度不得高于环境温度40℃,轴承振动速度有效值不得超过6.3mm/s。
【考点来源】机电工程项目单机试运行
4.筒节纵向焊缝间距为160mm不合格;理由:卷管同一筒节两纵焊缝间距不应小于200mm。管外壁加固环的对接焊缝与卷管纵向焊缝间距为 70mm 不合格;理由:有加固环、板的卷管,加固环、板的对接焊缝应与管子纵向焊缝错开,其间距不应小于 100mm。
【考点来源】工业管道施工的技术要求
案例四
背景资料:
某安装公司承接某工业工艺用蒸汽管道安装工程,蒸汽管道由锅炉房至工艺车间架空敷设,管道中心高5.5m。主要工程量为φ219x6mm 无缝钢管(材质为20号钢)约900各类阀 门(包括电动阀门),流量计、安全附件等共90套(件),补偿方式为方形补偿器,工作内 容:管道运输、管道切割、坡口打磨、焊接及压力法验,不包括管道防腐绝热无损检测由第三 方负责。
为方便施工在管道下方搭设施工脚手架,管道系统安装完成后,公司工程部组织技术部、质量安全部对项目部的竣工资料整理情况进行检查,部分检查情况为:工程的施工组织设计由项目经理主持编制,项目技术负责人审批,工程使用的管材、阀门、安全附件、焊接材料等都按规范进行进场质量检验或验收,记录齐全,各合格证,质量证明文件完备,管道水压试验记录显示:试压时共使用3块精度为1.0级的压力表,使用时均校验合格且在有效期内,检定记录完备。
【问题】
1.工程中施工组织设计的编制,审批是否符合规定?说明理由。
2.管道水压试验时压力表的使用是否正确?说明原因
3.指出安装公司在蒸汽管道安装施工中的危险源。
4.蒸汽管道安装前和交付使用前应办理什么手续?分别在哪个部门办理?
参考解析
1.不符合。施工组织设计应由项目负责人主持编制,由安装公司技术负责人审批。
【考点来源】施工组织设计编制审批
2.正确。管道压力试验用压力表已校验,并在有效期内,其精度不得低于 1.6 级,表的满刻度值应为被测最大压力的 1.5~2 倍,压力表不得少于 2 块。本工程中试压时共使用 3 块精度为 1.0级的压力表,使用时均校验合格且在有效期内,检定记录完备。
【考点来源】管道系统试验
3.蒸汽管道安装施工中的危险源:坍塌、倒塌、高处坠落、火灾、爆炸、触电、高空作业、
物体打击等。
【考点来源】危险源的种类
4.蒸汽管道安装前办理书面告知手续。交付使用前应办理监督检验手续。
施工前还需将拟进行的特种设备安装情况书面告知直辖市或设区的市级特种设备安全监
督管理部门。
监督检验手续向相关检验机构办理。
【考点来源】特种设备的生产要求
